今天是:2020年6月18日 星期一
销售热线:13271551283  |  在线报名

职业资格证书

国家职业技能培训---企业人力资源管理师三级 第202105期技能鉴定考试试卷及答案【技能】

申报指南
技能培训
通知公告
新闻资讯
常见问答
证书展示

2021年二级建造师真题试卷解析及答案-《公路工程实务》

时间:2021-05-24 10:50:44浏览:1550



公路实务5.23真题

做完答案标记加红【已做】

每个题写一下考核考点【考察考点】

【题干已校验】[单选题] 1.关于重力式挡土墙施工要求说法正确的是()。

A.距墙背2m内不得使用重型振动压路机碾压

B.基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定

C.基础应在基础砂浆强度达到设计强度的70%后及时回填夯实

D.设计挡土墙基底为倾斜面, 超挖深度不得超已过基础厚度的1/5

【本题考点】2B311022 防护与支挡工程的施工

【参考答案】B

河南学历教育网解析

选项A错误,距墙背0.5~1.0m内,不得使用重型振动压路机碾压。

选项B正确,基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定。

选项C错误,基础应在基础砂浆强度达到设计强度的75%后及时分层回填夯实。

选项D错误,设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖填补。

详见教材P33

【题干已校验】[单选题] 2.关于预应力混凝土薄壁管施工规定的说法中,正确的是()。

A.沉桩中遇到较难穿透土层时,接桩宜在桩尖穿过该土层前进行

B.每根桩应间歇沉至控制高程

C.宜采用GPS进行垂直度控制

D.焊接接桩时,满足三级焊缝的要求

【本题考点】2B311018 特殊路基施工技术

【参考答案】 D

河南学历教育网解析

预应力混凝土薄壁管桩施工规定:

1)沉桩过程中应严格控制桩身的垂直度。宜采用经纬仪进行垂直度控制,可在距桩机15~25m处成90°方向设置经纬仪各一台,测定导杆和桩身的垂直度。选项C错误

2)每根桩宜一次性连续沉至控制高程,沉桩过程中停歇时间不应过长。选项B错误

3)焊接接桩时,焊缝应连续饱满,满足三级焊缝的要求;因施工误差等因素造成的上、下桩端头间隙,应采用厚薄适当的模型铁片填实焊牢。接桩时上、下节桩的中心线偏差不得大于5mm,节点弯曲矢高不得大于桩段的0.1%。选项D正确

4)沉桩过程中遇到较难穿透的土层时,接桩宜在桩尖穿过该土层后进行。选项A错误

详见教材P25。

【题干已校验】[单选题] 3.排除滑坡地下水的方法是()。

A.设置环形截水沟

B.设置平孔

C.设置斜井

D.设置渗井

【本题考点】2B311018 特殊路基施工技术

【参考答案】B

河南学历教育网解析】滑坡排水中,排除地下水的方法较多,有支撑渗沟、边坡渗沟、暗沟、平孔等。

详见教材P29

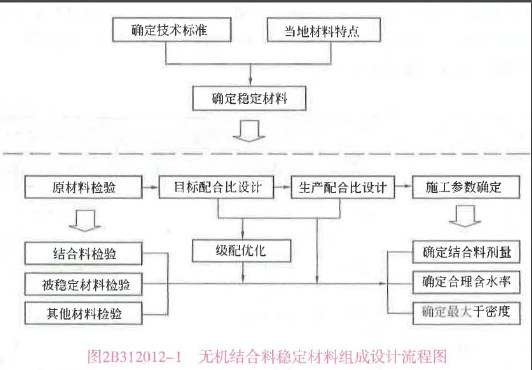

【题干已校验】[单选题] 4.无机结合料稳定基层的混合料组成设计包括以下步骤:①确定稳定材料;②确定技术标准; ③生产配合比设计;④确定施工参数;⑤目标配合比设计; ⑥原材料检验。正确的排序是()。

A.①→②→⑥→⑤→③→④

B.②→①→⑤→⑥→④→③

C.②→①→⑥→⑤→③→④

D.①→②→⑥→③→⑤→④

【本题考点】2B312012 无机结合料稳定基层(底基层)施工

【参考答案】C】②→①→⑥→⑤→③→④

河南学历教育网解析


详见教材P51

【题干已修改】[单选题] 5.关于水泥混凝土路面的水泥选用原则,正确的是()。

A.重交通荷载等级的公路面层应采用旋窑生产的道路硅酸盐水泥、硅酸盐水泥、普通硅酸盐水泥

B.高温期施工应采用早强型水泥

C.低温期施工应采用普通型水泥

D.采用机械化铺筑时,应选用袋装水泥

【本题考点】2B312031 水泥混凝土路面用料要求

【参考答案】 A

河南学历教育网解析

选项A正确,极重、特重、重交通荷载等级公路面层水泥混凝土应采用旋窑生产的道路硅酸盐水泥、硅酸盐水泥、普通硅酸盐水泥。

选项B错误,高温期施工应采用普通型水泥。

选项C错误,低温期施工应采用早强型水泥。

选项D错误,采用机械化铺筑时,宜选用散装水泥。

详见教材P84。

【题干已修改】[单选题] 6.下列情形中,属于沥青混凝土路面不平整病害预防措施的是()。

A.摊铺机根据来料速度,随时调整行驶速度

B.卸料车卸料时撞击摊铺机,确保卸料干净

C.在摊铺机前设专人消除掉在"滑靴'前的混合料及摊铺机履带下的混合料

D.沥青路面纵缝应采用冷接缝

【本题考点】2B312062 沥青混凝士路面不平整的防治

【参考答案】 C

河南学历教育网解析

选项A错误,在摊铺机及找平装置使用前,应仔细设置和调整,使其处于良好的工作状态,并根据实铺效果进行随时调整。

选项B错误,应严格控制载料车装卸时撞击摊铺机,使摊铺机均匀连续作业,不形成跳点。

选项C正确,在摊铺机前设专人清除掉在"滑靴"前的混合料及摊铺机履带下的混合料。

选项D错误,沥青路面纵缝应采用热接缝。

详见教材P99。

【题干已修改】[单选题] 7.关于预应力钢筋和金属管道存放的说法,正确的是()。

A.进场后如需长时间存放,必须安排定期的外观检查

B.室外存放时, 时间不宜超过12个月

C.如直接堆放在地面上,地面应先进行硬化

D.存放的仓库内若有腐蚀性气体,应设挡板隔离

【本题考点】2B313013 钢筋和混凝土施工

【参考答案】A

河南学历教育网解析

选项A正确,预应力材料必须保持清洁,在存放和搬运过程中应避免机械损伤和有害的锈蚀。如进场后需长时间存放,必须安排定期的外观检查。

预应力钢筋和金属管道在仓库内保管时仓库应干燥、防潮、通风良好、无腐蚀气体和介质;在室外存放时,时间不宜超过6个月,不得直接堆放在地面上,必须采取垫以枕木并用苫布覆盖等有效措施,防止雨露和各种腐蚀性气体、介质的影响。选项BCD错误。

详见教材P118。

【题干已修改】[单选题] 8.特别适合有孤石的砂砾石层、漂石层、硬土层中使用的钻机是()。

A回旋钻机

B冲击钻机

C.旋挖钻机

D.潜水钻机

【本题考点】2B313014 桥梁基础工程施工

【参考答案】 B

河南学历教育网解析

冲击钻成孔灌注桩适用于黄土、黏性土或粉质黏土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。

详见教材P130。

【题干已修改】[单选题] 9.关于桥梁悬臂浇筑挂篮施工要求的说法,正确的是()。

A.挂篮与悬浇梁段混凝土的重量比宜不大于0.8

B.挂篮的最大变形不大于50mm

C.挂篮在浇筑混凝土状态时的抗倾覆安全系数不小于2

D.挂篮行走时的抗倾覆安全系数不应小于1.5

【本题考点】2B313016 桥梁上部结构施工

【参考答案】 C

河南学历教育网解析 选项A错误,挂篮与悬浇梁段混凝土的重量比不宜大于0.5 ,且挂篮的总重应控制在设计规定的限重之内。

选项B错误,挂篮的最大变形(包括吊带变形的总和)应不大于20mm。

选项C正确、D选项错误。挂篮在浇筑混凝土状态和行走时的抗倾覆安全系数、自锚固系统的安全系数、斜拉水平限位系统的安全系数及上水平限位的安全系数均不应小于2。

详见教材P147。

【题干已修改】[单选题] 10.关于公路隧道开挖方式适用范围的说法,正确的是()。

A.采取有效的预加固措施后,全断面法可用于IV级围岩的大跨度隧道

B.台阶法不可用于V级围岩的中小跨度隧道

C.环形开挖预留核心土法可用于IV-Ⅵ级围岩的大跨度隧道

D.中隔壁法(CD法)适用于围岩较差、跨度大、浅埋隧道

【本题考点】2B314032 公路隧道开挖

【参考答案】 D

河南学历教育网解析选项A错误,全断面法可用于Ⅰ~Ⅲ级围岩的中小跨度隧道,Ⅳ级围岩中跨度隧道和Ⅲ级围岩大跨度隧道在采取了有效的预加固措施后,也可采用全断面法开挖。

选项B错误,台阶法可用于Ⅲ~Ⅳ级围岩的中小跨度隧道,Ⅴ级围岩的中小跨度隧道在采取有效的预加固措施后亦可采用台阶法开挖。

选项C错误,环形开挖预留核心土法可用于Ⅳ~Ⅴ级围岩或一般土质围岩的中小跨度隧道。

选项D正确,中隔壁法(CD法)或交叉中隔壁法(CRD法)适用于围岩较差、跨度大、浅埋、地表沉降需要控制的场合。

详见教材P173。

[单选题]11.关于隧道光面爆破特点的说法,正确的是()。【题干已修改】

A.增加了对围岩的扰动

B.开挖轮廓成型不规则

C.减少了超欠挖量

D.加重了应力集中现象

【本题考点】2B314032 公路隧道开挖

【参考答案】C

河南学历教育网解析

光面爆破是指爆破后断面轮廓整齐,超挖和欠挖符合规定要求的爆破,其主要标准是:

①开挖轮廓成型规则,岩面平整。

②岩面上保存50%以上孔痕,且无明显的爆破裂缝。

③爆破后围岩壁上无危石。

隧道施工中采用光面爆破,对围岩的扰动比较轻微,围岩松弛带的范围只有普通爆破法的1/9~1/2 ,大大减少了超欠挖量,节约了大量的混凝土和回填片石,加快了施工进度;围岩壁面平整、危石少,减轻了应力集中现象,避免局部塌落,确保了施工安全,并为喷锚支护创造了条件。

详见教材P176。

[单选题]12.关于防眩措施施工安装要求的说法,正确的是()。【题干已修改】

A.防眩设施安装高度的允许偏差为+20mm

B.施工前,应确定控制点,在控制点之间测距定位、放样

C.防眩板的间距不得大于60cm

D.防眩措施不得附着于其他设施上

【本题考点】2B315012 交通安全设施的施工技术要求

【参考答案】B

河南学历教育网解析】防眩板在施工前,应确定控制点(如桥梁) ,在控制点之间测距定位、放样。在进行防眩设施施工时,首先要保证遮光角和防眩高度的要求,防眩板的间距必须符合图纸的规定。同时,防眩板不得出现扭曲、固定不牢固的现象,整体上还应达到高低一致,线形顺畅的要求。另外,在施工过程中,不得损坏中央分隔带上通信管道及护栏等其他设施。当防眩设施需附着在其他设施上时,应注意与其他设施的施工进行协调,并保证不对其他设施造成损坏。

详见教材P193。

[单选题]13.公路工程进度计划图中,斜率越大表明进度越慢的形式是()。【题干已修改】

A.横道图

B.“S”曲线

C.垂直图

D.斜率图

【本题考点】2B320021 公路工程进度计划的编制特点

【参考答案】C

河南学历教育网解析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。斜率越陡进度越慢,斜率越平坦进度越快。

详见教材P207。

[单选题]14.负责组织编制重大事故隐患治理方案的是()。【题干已修改】

A.施工单位负责人

B.施工单位技术负责人

C.项目负责人

D.项目技术负责人

【本题考点】2B320052 公路工程安全隐患排查与治理

【参考答案】C

河南学历教育网解析重大事故隐患必须由项目负责人组织编制“重大事故隐患治理方案”。

详见教材P247。

[单选题]15.水中作业平台有临边应设置防护栏,其高度应不低于()。【题干已修改】

A.1.0m

B.1.2m

C.1.4m

D.1.6m

【本题考点】2B320054 公路工程项目安全管理措施

【参考答案】B

河南学历教育网解析】水中围堰(套箱)和水中作业平台应设置船舶靠泊系统和人员上下通道, 临边应设置高度不低于1.2m的防护栏杆,挂设安全网和救生圈。四周应设置警示标志和夜间航行警示灯光信号,通航密集水域应配备警戒船和应急拖轮。

详见教材P262。

16.因季节性大雨,施工单位机械未能及时进场导致的工期延误,属于()。

A.可原谅可补偿延误

B.可原谅不可补偿延误

C.不可原谅可补偿延误

D.不可原谅不可补偿延误

【本题考点】2B320065公路项目施工索赔管理

【参考答案】D

河南学历教育网解析不可原谅的延误是指由于承包商的原因引起的工期延误。在这种情况下,承包商不但不能得到工期延长和经济补偿,而且由这种延误造成的损失全部都要由承包商来负责。故选项D符合题意。

详见教材P271。

【题干已修改】 17.根据《公路工程建设项目概算预算编制办法》,属于材料费的是()。

A.周转材料摊销费

B.场内运输及操作损耗费

C.检验试验费

D.燃油费

【本题考点】2B320072 公路项目中标后预算编制

【参考答案】A

河南学历教育网解析材料费是指施工过程中耗用的构成工程实体的各种原材料、辅助材料、构(配)件零件、半成品、成品的用量以及周转材料摊销量。根据工程所在地的材料市场价格确定,材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。

详见教材P277。

18.公路工程中既能平整场地,清除表土,又能修补路基的机械是()。

A.铲运机

B.拌合机

C.平地机

D.铣刨机

【本题考点】2B320102 公路工程主要机械设备的配置与组合

【参考答案】C

河南学历教育网解析平地机:铲除矮草、杂草及表土,修补道路、平整场地。

详见教材P323。

19.根据《公路工程设计变更管理办法》,关于公路工程设计变更的说法,正确的是()。

A.重大设计变更由省级交通主管部门负责审批

B.项目法人不可以直接提出公路工程设计变更的建议

C.超过初步设计批准概算的变更属于较大设计变更

D.对较大设计变更建议,项目法人经审查论证确认后,向省级交通主管部门提出公路工程设计变更的申请

【本题考点】2B331024 公路工程设计变更相关规定

参考答案D

河南学历教育网解析】选项A错误,重大设计变更由交通部负责审批。

选项B错误,项目法人负责对一般设计变更进行审查,并应当加强对公路工程设计变更实施的管理。公路工程勘察设计、施工及监理等单位可以向项目法人提出公路工程设计变更的建议。设计变更的建议应当以书面形式提出,并应当注明变更理由。项目法人也可以直接提出公路工程设计变更的建议。

选项C错误,超过初步设计批准概算的变更属于重大设计变更。

选项D正确。对较大设计变更和重大设计变更建议,项目法人经审查论证确认后,向省级交通主管部门提出公路工程设计变更的申请。

详见教材P342。

20.关于施工单位专职安全生产管理人员职责的说法,正确的是()。

A.监督落实本单位施工安全风险管控措施

B.监督项目安全生产费用的规范使用

C.组织制定项目安全生产教育和培训计划

D.组织制定本合同段综合应急预案和现场处置方案

【本题考点】2B332012 公路工程承包人安全责任

参考答案A

河南学历教育网解析施工单位的专职安全生产管理人员履行下列职责:

1)组织或者参与拟订本单位安全生产规章制度、操作规程,以及合同段施工专项应急预案和现场处置方案。

2)组织或者参与本单位安全生产教育和培训,如实记录安全生产教育和培训情况。

3)督促落实本单位施工安全风险管控措施。

4)组织或者参与本合同段施工应急救援演练。

5)检查施工现场安全生产状况,做好检查记录,提出改进安全生产标准化建设的建议。

6)及时排查、报告安全事故隐患,并督促落实事故隐患治理措施。

7)制止和纠正违章指挥、违章操作和违反劳动纪律的行为。

BCD均为项目负责人的职责。

详见教材P352。

二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.路基施工前应设置标识桩的位置有()。

A.路基用地界

B.路堤坡脚

C.弃土堆

D.护坡道

E.边沟

【正确答案】ABCD

河南学历教育网解析

施工前应设置标识桩,将路基用地界、路堤坡脚、路堑坡顶、取土坑、护坡道、弃土堆等的具体位置标识清楚。

详见教材P41。

[考点来源] 2B311042 公路工程施工测量方法

【陈婉蓉已做】

22.关于水泥混凝土路面施工的说法,正确的有( )。

A.施工模板应便于搬运,尽量使用木模板、塑料模板

B.支模前在基层上应进行模板安装及摊铺位置的测量放样,核对路面标高、面板分板、胀缝和构造物位置

C.曲线路段应采用短模板,每块模板起点应安装在曲线切点上

D.模板安装应能承受摊铺、振实、整平设备的负载行进,冲击和振动时不发生位移

E.模板与混凝土拌合物接触表面应喷水润滑

【正确答案】BD

河南学历教育网解析

选项A错误,施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木模板、塑料模板等易变形模板。

选项B正确,支模前在基层上应进行模板安装及摊铺位置的测量放样,核对路面标高、面板分板、胀缝和构造物位置。

选项C错误,纵横曲线路段应采用短模板,每块横板中点应安装在曲线切点上。

选项D正确,模板安装应稳固、平顺、无扭曲,应能承受摊铺、振实、整平设备的负载行进,冲击和振动时不发生位移。

选项E错误,模板与混凝土拌合物接触表面应涂隔离剂。

详见教材P87。

[考点来源] 2B312032水泥混凝土路面的施工

【陈婉蓉已做】

23.关于桥梁预制构件存放的说法,正确的有( )。

A.存放台座宜高出地面200mm以上

B.直接支承在坚硬台座上时应注意支撑稳固

C.预应力混凝土梁、板的存放时间不宜超过3个月

D.箱型梁叠放时不应超过3层

E.多层叠放时,上下层垫木不得在同一条竖直线上

【正确答案】 ACD

河南学历教育网解析

选项A正确,存放台座应坚固稳定,且宜高出地面200mm以上。

选项B错误,梁、板构件存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料进行支承,不得将构件直接支承在坚硬的存放台座上。

选项C正确,构件应按其安装的先后顺序编号存放,预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。

选项D正确,选项E错误,当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上;叠放的高度宜按构件强度、台座地基的承载力、垫木强度及叠放的稳定性等经计算确定,大型构件宜为2层,不应超过3层,小型构件宜为6-10层。

详见教材P137。

[考点来源] 2B313016桥梁上部结构施工

【陈婉蓉已做】

24.根据锚固形式分类,隧道锚杆类型有( )。

A.全长粘结型

B.中空注浆型

C.端头锚固型

D.摩擦型

E.预应力型

【正确答案】ACDE

河南学历教育网解析

锚杆种类有砂浆锚杆 、药卷锚杆、中空注浆锚杆 自进式锚杆 组合中空锚杆和树脂锚杆等 按照锚固形式可划分为全长粘结型、端头锚固型、摩擦型和预应力型四种

详见教材P180。

[考点来源] 2B314033公路隧道支护与衬砌

【陈婉蓉已做】

25.下列设施中,属于交通标志的有( )。

A.警告标志

B.指示标志

C.指令标志

D.提示标志

E.旅游区标志

【正确答案】ABE

河南学历教育网解析

交通标志,主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志等主标志以及附设在主标志下的辅助标志。

详见教材P191。

[考点来源] 2B315011 交涵安全设施的主要构成与功能

【陈婉蓉已做】

26.根据《公路工程标准施工招标文件》,在合同协议书签订后28天内,承包人应向监理工程师书面提交的文件有( )。

A.施工进度计划

B.工程变更申请

C.合同用款计划

D.施工方案说明

E.预付款保函

【本题考点】超纲。依据《公路工程标准施工招标文件》。

【正确答案】 ACD

河南学历教育网解析10.1条 承包人向监理人报送施工进度计划和施工方案说明的期限:签订合同协议书后28天之内。A选项、D选项正确。

10.4条 承包人应在签订本合同协议书后28天之内,按招标文件中规定的格式,向监理人提交2份按合同规定承包人有权得到支付的详细的季度合同用款计划,以备监理人查阅。如果监理人提出要求,承包人还应按季度提交修订的合同用款计划。C选项正确。



27.根据《公路工程质量检验评定标准第一册 土建工程》,关于工程质量评定的方法,正确的有()。

A.工程质量等级分为合格与不合格

B.评定为不合格的分项工程,经返工、加固、补强或调测,可认定为合格

C.所含单位工程合格,该合同段评定为合格

D.关键项目的合格率不得低于90%

E.一般项目的合格率不得低于80%

【正确答案】ACE

河南学历教育网解析

选项A正确,工程质量等级应分为合格与不合格。

选项B错误,评定为不合格的分项工程、分部工程,经返工、加固、补强或调测,满足设计要求后,可重新进行检验评定。

选项C正确,所含单位工程合格,该合同段评定为合格;所含合同段合格,该建设项目评定为合格。

选项D错误,关键项目的合格率不得低于95%。(机电工程为 100%)。

选项E正确,一般项目,合格率应不低于80%。

[考点来源] 2B320042公路工程质量检查与检验

【陈婉蓉已做】

28.公路项目施工成本核算中,属于间接费的费用有( )。

A.施工辅助费

B.现场公共生活服务费

C.职工取暖补贴

D.工人工会经费

E.财务费用

【本题考点】2B320074 公路项目施工成本核算方法

【正确答案】BD

河南学历教育网解析】间接费用主要是指现场施工管理费,主要有管理人员的工资、奖金和按比例计提上交企业的职工福利费、工会经费、教育经费、劳保统筹费,以及现场公共生活服务等费用。

详见教材P284。



29.根据《公路工程标准施工招标文件》,关于工程量计量的说法,正确的有( )。

A.除非监理工程师另有准许,一切计量工作都应在监理工程师在场情况下,由承包人测量,监理工程师记录

B.工程量应由承包人计算,由监理工程师审核,工程量计算原本应提交监理工程师保存

C.除合同特殊约定单独计量之外,全部必需的模板、脚手架和钢制件等材料均不单独计量

D.凡超过图纸所示的面积或体积均不予计量

E.钢筋混凝土按监理工程师认可并已完工工程的净尺寸计量,不扣除钢筋所占体积

【本题考点】2B320083 公路工程计量管理

【正确答案】CE

河南学历教育网解析】工程量计量总原则:

1)所有工程项目,除个别注明者外,均采用我国法定的计量单位,即国际单位及国际单位制导出的辅助单位进行计量。

2)任何工程项目的计量,均应按工程量清单计量规则规定或监理工程师书面指示进行。

3)按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合规范规定。所有这些方法,应经监理工程师批准或指示。承包人应提供一切计量设备和条件,并保证其设备精度符合要求。

4)除非监理工程师另有准许,一切计量工作都应在监理工程师在场情况下,由承包人测量、记录。选项A错误

5)工程量应由承包人计算,由监理工程师审核。工程量计算的副本应提交给监理工程师并由监理工程师保存。选项B错误

6)除合同特殊约定单独计量之外,全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。选项C正确

7)除监理工程师另有批准外,凡超过图纸所示的面积或体积,都不予计量与支付。选项D错误

8)承包人应严格标准计量基础工作和材料采购检验工作。沥青混凝土、沥青碎石、水泥混凝土、高强度等级水泥砂浆的施工现场必须使用电子计量设备称重,因不符合计量规定引发质量问题,所发生的费用由承包人承担。

详见教材P293~294。

30.下列设计变更的情形中,属于较大设计变更的有( )。

A.连续长度2km以上的路线方案调整

B.连接线的标准和规模发生变化

C.互通式立交的数量发生变化

D.收费方式及站点位置、规模发生变化

E.分离式立交的数量发生变化

【本题考点】2B331024 公路工程设计变更管理相关规定

【正确答案】ABE

河南学历教育网解析

有下列情形之一的属于较大设计变更:

1)连续长度2km以上的路线方案调整的;

2)连接线的标准和规模发生变化的;

3)特殊不良地质路段处置方案发生变化的;

4)路面结构类型、宽度和厚度发生变化的;

5)大中桥的数量或结构形式发生变化的;

6)隧道的数量或方案发生变化的;

7)互通式立交的位置或方案发生变化的;

8)分离式立交的数量发生变化的;

9)监控、通信系统总体方案发生变化的;

10)管理、养护和服务设施的数量和规模发生变化的;

11)其他单项工程费用变化超过500万元的;

12)超过施工图设计批准预算的。

互通式立交的数量发生变化和收费方式及站点位置、规模发生变化属于重大设计变更。

详见教材P342。

三、实务操作和案例分析题(共4题,每题20分)

(一)

背景资料

***施工单位承建了一段山区三级公路路基工程,路段长5. 27km,路基宽 8.50m,***两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩****开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其施工进度双代号网络计划如图1所示。


施工中发生如下事件:

事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压实工艺参数包括压实机械规格、压实功率等。

事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:

1)路基原地基处理后压实度应不小于85%;

2)硬质石料填筑路堤时,应同步进行边坡码砌;

3)路基填料粒径应不大于500mm,并不超过层厚的 1/3;

4)施工过程中,每填高6m,需检测路基中线和宽度。

事件三:填石路堤分层填筑的主要工艺有:①分层填筑;②振动碾压;③路基成型;④施工准备;⑤摊铺平整;⑥填料装运;⑦路基整修;⑧检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。

问题:

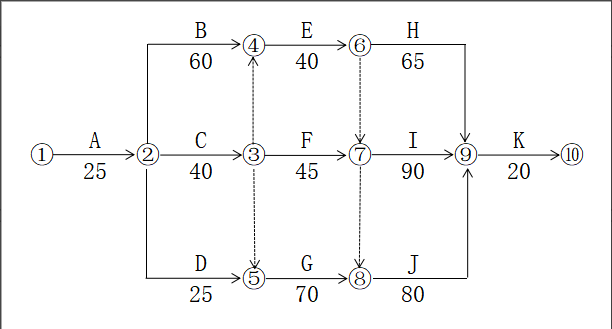

1.确定双代号网络计划的关键线路。

2.事件一中,补充试验路段还应确定的压实工艺参数。

3.逐条判断事件二中的要求是否正确,若不正确写出正确要求。

4.写出事件三中正确的工艺顺序(写出序号即可,如⑤①③..)。

5.事件三中,填石路堤压实质量控制应采用哪两项指标?

[参考答案]

1.关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或A→B→E→I→K和A→C→G→J→K)。

2.压实工艺参数还有机械组合、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围。

[考点来源] 2B311011路基施工准备P2.

3. (1)正确。

2)正确。

3)不正确。

正确做法:路堤填料粒径应不大于500mm,并宜不超过层厚的2/3。路床底面以下400mm范

围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。

4)不正确。

正确做法:施工过程中,每填高3m宜检测路基中线和宽度。

[考点来源] 2B311012原地基处理要求P2

2B311014填方路基施工P9

4.工艺顺序:④⑥①⑤②⑧③⑦。

[考点来源] 2B311014填方路基施工P10

5.填石路堤压实质量控制两项指标:沉降差、孔隙率。

[考点来源] 2B311014填方路基施工P9

(二)

背景资料

某施工单位承建了一段三级公路工程,包括路基与路面工程,起讫桩号,K0+000~K20+400。该公路左侧临河,临河段设置了路堤挡土墙。为保障行车安全,临河**土路肩上设置了构造物A。公路右侧傍山,挖方边坡地质条件为易风化碎落的混*岩,在坡脚处设置了100cm宽的构造物B。路基两侧的土路肩采用C20混凝土预制块进行加固。路基断面及路面结构示意图如图2所示。


施工中发生如下事件:

事件一:施工单位采用厂拌法进行沥青混凝土路面施工。在公路沿线全面考察,考虑设1座沥青混合料拌合站。拌合站选址的原则如下:

1)选址应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害,可占用规划的取土场、弃土场。

2)选址应尽量靠近主体施工部位,做到运输便利,经济合理。

3)选址应远离生活区、居民区,尽量设在生活区、居民区的上风向。

事件二:经过集料试验,该工程材料的集料属于碱性集料,施工单位决定采用阴离子乳化沥青。项目部共购买了PA-2、PA-3、 BA-1 三个品种的阴离子乳化沥青,计划分别用于透层、封层和粘层的施工。阴离子乳化沥青品种及适用范围见表2。


事件三,根据设计文件中的“路面工程数量表”,全线路面无加宽。施工单位选用1台大型沥青混合料摊铺机进行上面层摊铺施工。施工时,从起点向终点方向推进,并对左右幅进行全幅摊铺施工。已知沥青混合料摊铺压实后的密度为2.4t/m³,摊铺机的摊铺工作速度为200m/h。摊铺机的时间利用系数为0.8。(提示:摊铺机的每小时生产效率计算公式为:Q=hBV0ρKB)

[问题]

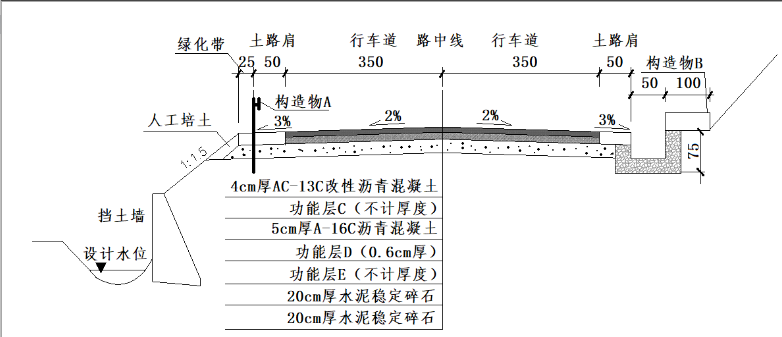

1.写出背景中构造物A和构造物B的名称,写出图2中功能层C、D、E的名称。

2.逐条判断事件一中的选址原则是否正确,若不正确写出正确的选址原则。

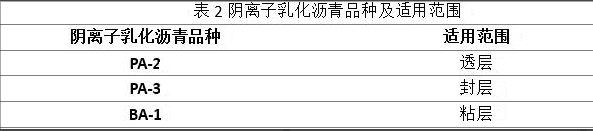

3.复制事件二中的表2到答题中上,对阴离子乳化沥青品种与各自适用范围一对应连线。

4.计算事件三中摊铺机的每小时生产效率Q (计算结果保留小数点后两位);如果摊铺机每天工作8小时,计算上面层的施工工期(**到整数天)。

[参考答案]

1.构造物A-波形梁护栏。构造物B-碎落台。C-粘层,D-下封层,E-透层。

[考点来源] 2B312021沥青路面透层、粘层、封层施工P64

2. (1)不正确。

正确做法:不得占用规划的取、弃土场。

2)正确。

3)不正确。

正确做法:尽量设在生活区、居民区的下风向。.

[考点来源] 2B320093拌合站设置P309

3.


[考点来源] 2B312022 沥青路面面层施工P70

4. 摊铺机的每小时生产效率:Q=hBV0ρKB=0.04X7X200X2.4X0. 8=107.52 t/h

上面层的施工工期: 20400X7X0.04X2.4/ (107.52X8) =16天

[考点来源] 2B320101公路工程施工机械设备的生产能力及适用条件P319

【田佳校对】

(三)

背景资料:

某二级公路单洞双车道隧道,起讫桩号K5+300~K6+220,全长920m,隧道纵坡为1.5%。K5+300~K5+325、K6+200~K6+220段为V级岩:其系段落均为IⅣ级围岩,隧道内涌水量较少,涌突水可能性小,施工单位从隧道两端对向开挖,V级围岩段采用中隔壁法:Ⅳ级围岩段采用二台阶法,上台阶长度8m。隧道一端开挖至桩号K5+600时,其隧道开挖纵断面示意图如图4所示。


 施工中发生如下事件:

事件一:隧道施工前,施工单位项目部组织工程技术人员编制了隧道施工方案,部分做法如下:

(1)反坡排水时设置集水坑,采用水泵抽水,将水排出洞外。井下工作水泵的排水能力不小于1.1倍正常涌水量,并配备备用水泵。

(2)在开挖掌子面至仰拱之间设置逃生通道,随开挖进尺不断前移。

(3)全断面衬砌模板台车的模板留有振捣窗,振捣窗尺寸为450mm×450mmo

(4)型钢钢架在加工厂采用热弯法加工成形,与连接钢板焊接采用双面焊。

事件二:初期支护施工时,施工单位根据《公路工程质量检验评定标准》的规定对喷射混凝土质量进行了自检,实测项目包括喷层厚度等三项,合格率均满足要求。

事件三:隧道一端开挖至K5+650时,安全监督机构对隧道施工进行安全检查发现仰拱与掌子面的距离为60m,二次衬砌距掌子面的距离为105m,安全监督判定此隧道施工存在重大事故隐患。

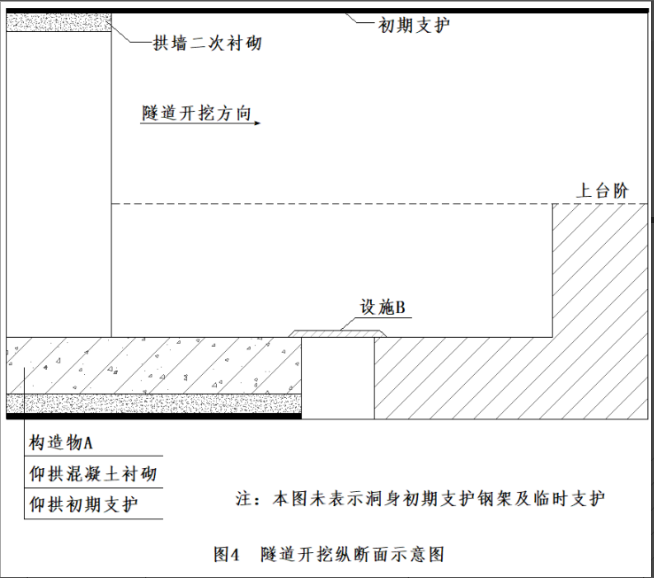

1、写出图4中构造物A和设施B的名称。

构造物A:底板(或仰拱填充);设施B:仰拱栈桥

2、据台阶长度判定施工单位采用的是哪一种台法?

短台阶法

3-3、逐—判断事件一中施工方案的做法是否正确,若不正确写出正确做法。

主观题答案解析:

(1)不正确。正确做法:井下工作水泵的排水能力应不小于1.2倍正常涌水量。

(2)不正确。正确做法:应在开挖掌子面与二次衬砌之间设置逃生通道。

(3)正确。

(4)不正确。正确做法:型钢钢架应采用冷弯法加工成形。

3-4、写出事件二中喷射混凝土质量检验时另外两项实测项目。

主观题答案解析:(非官方发布,仅供参考)

另外两项实测项目是喷射混凝土强度、喷层与围岩接触状况。

3-5、根据《公路工程施工安全技术规范》,事件三中仰拱与掌子面、二次村与掌子面的距离要求分别是多少?

主观题答案解析:(非官方发布,仅供参考)

根据《公路工程施工安全技术规范》,事件三中,K5+650处为Ⅳ级围岩,仰拱与掌子面的距离不得超过50m,二次衬砌距掌子面的距离不得大于90m。




在线咨询老师 在线报名 加入学员交流QQ群

电话联系老师,帮您定制学历提升计划:13271551283
